崇山峻岭间,无人机群有序掠过高压铁塔,实时传回精准测绘数据;电脑显示屏上,“基建数字驾驶舱”让工程用地审批、环评等前置手续情况一目了然。这些场景正是南方电网贵州电网公司(以下简称“贵州电网公司”)推进数字化转型的生动实践。
面对贵州复杂地形给电网建设带来的挑战,贵州电网公司以国企改革深化提升行动为契机,创新构建“数智赋能卓越建设”新路径,推动电网基建从传统模式向数字化、智能化全面转型。

全链条数字基建:从智慧勘查到绿色建造
“过去在贵州山区勘查线路,勘查人员要翻山越岭,一个工程的前期勘查就要花费数周时间。现在通过‘空天地一体化’勘查技术,几天就能完成,而且数据更精准。”贵州电网公司基建部副总经理吴杨介绍。
贵州电网公司创新应用“远程视频勘查+无人机自主测绘”技术,实现野外作业人员减少40%,测绘效率提升近10倍的重大突破。同时,建立标准化流程库,打造“基建数字驾驶舱”,实现用地审批、环评等前置手续线上实时管控。针对湘黔、渝黔互联等省间电力互济工程,创新“可研+用地预审+核准+初步设计”并行推进模式,审批周期缩短近70%,审批效率提升近3倍。

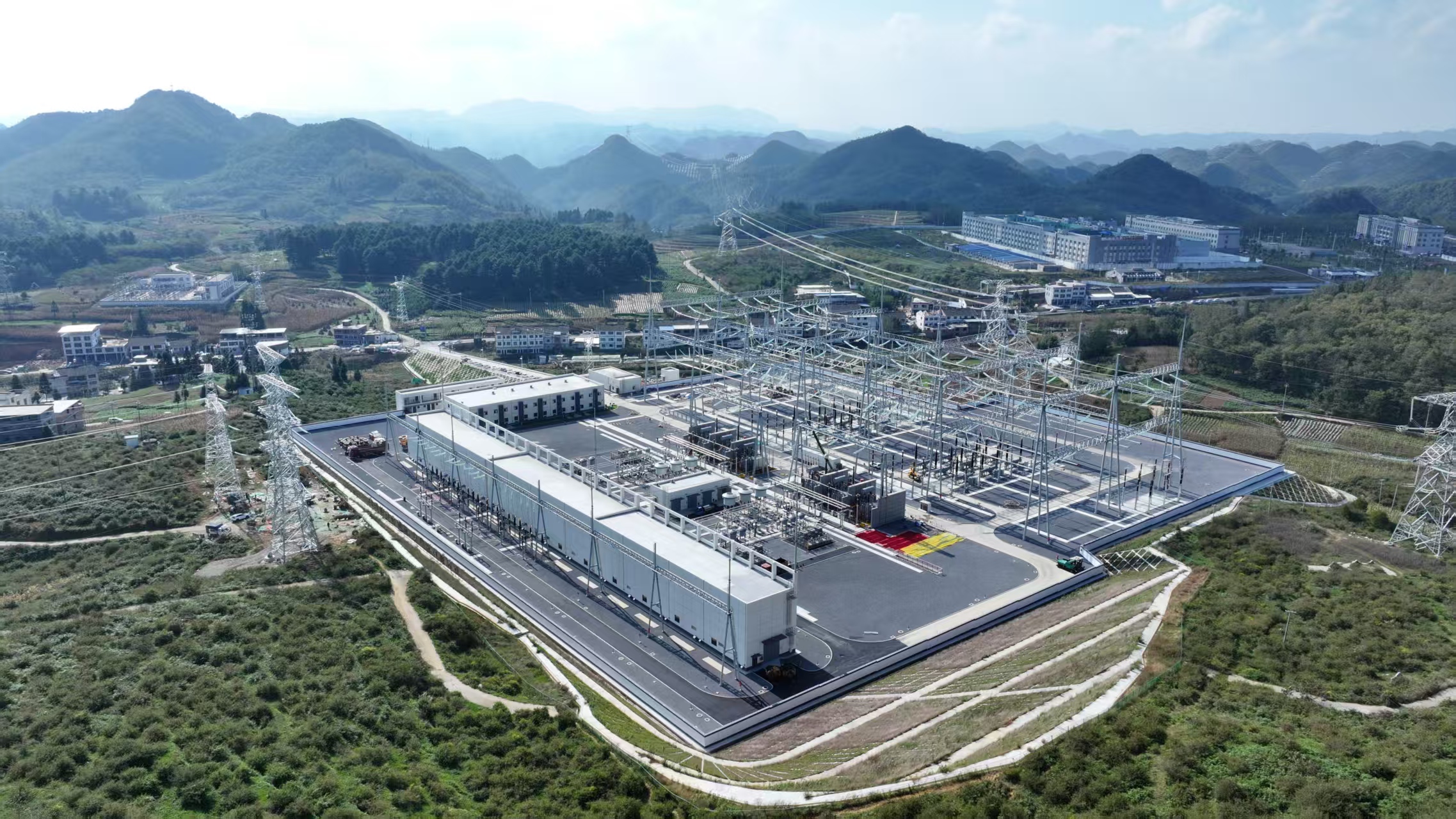

在技术创新方面,贵州电网公司组建涵盖施工、监理、设计、业主单位的“可研及设计评审专家柔性团队”,明确职责与介入节点。在500千伏金海湖输变电工程中,专家团队提前3个月介入站址选线,规避生态红线区域2处,优化线路路径12千米,为项目合规开工奠定基础。
装配式防火墙技术在500千伏贵阳变增容改造工程中投入使用。“与传统现浇工艺相比,这项技术缩短工期50%,建筑垃圾减少了80%”。贵州电网公司建设分公司项目经理匡得荣介绍,该技术已入选南方电网“新型电力系统建设优秀实践”。
贵州电网公司围绕功能实用、美学适配原则,推行“样板引路+工业化生产”,全面提升建设质效。在220千伏瓮福化学配套工程中,引入BIM技术,应用三维数字化方式开展路径调整、杆塔定位选型、施工图动态优化等,现场勘察时间减少40%,图纸绘制时间减少20%,并提前识别环保问题13处,从设计源头落实绿色发展理念。2025年,水场500千伏变电站新建工程、盘州500千伏变电站新建工程双双获评电力行业绿色建造“三星级示范工程”,仁义500千伏变电站新建工程获评“绿色建造一星级示范工程”。
数智护航:从智能施工到“零感知”用电
走进贵州电网建设分公司监控中心,大屏幕上,“智慧工地”管控平台正实时显示距离330公里外500千伏铜仁西输电线路工程现场情况,各项作业数据在大屏幕上滚动。在500千伏铜仁西输电线路工程现场,布控球等物联网设备,让管理人员能够通过“千里眼”随时随地掌握工程进展。
“通过APP实时监控导地线展放进度,采用‘分段展放+交叉跨越专项管控’模式,我们高质量完成了复杂地形下涉及交叉跨越的导线展放工作”。贵州电网公司建设分公司项目经理曾章洁说道。该工程采用“无人机张力放线+地面人员配合”的机械化施工技术,全线贯通时间较常规节约15%,作业人员减少30%,在提升效率的同时有效保障了施工安全。
贵州电网公司创新运用数字化手段,在确保工程质量和进度的同时,最大程度降低电网建设对客户的影响。在贵安新区500千伏马场输变电工程中,通过数字平台精准预测负荷变化,优化供电运行方式,实现了华为、腾讯等重要数据中心“零闪断”供电;创新应用“电力+算力”服务模式,为贵安七星数据中心量身定制供电方案,保障算力基础设施稳定运行,确保了重要客户用电无忧。
在“福泉—瓮安”磷化工千亿产业园区配套工程建设中,贵州电网公司运用数字化技术优化施工方案,将220千伏果果坪变电站的母线全停工作从6次大幅减少至2次,显著降低了对园区企业生产的影响。同时,通过数字化管控压缩各环节时间,瓮福化学业扩延伸项目投产周期缩短至30天,为企业早日投产提供了有力支撑。
贵州电网公司还将验收环节融入施工全过程,通过数字化验收工具实现验收时间缩短40%,既保证了工程质量,又显著降低了验收工作对项目投运进度的影响,让客户能够早日用上安全电、放心电。
管理增效:从智能结算到价值释放
“过去工程结算要跑多个部门、准备大量纸质材料,现在通过智能结算平台,大部分工作都能线上完成,效率大幅提升。”贵州电网公司建设分公司财务部副总经理马丽娟表示。
贵州电网公司整合基建全流程数据资源,搭建“基建项目智能结算平台”,联通合同管理、物资采购等多系统,自动提取数据生成标准化结算报表。2025年,该平台在29591个配网基建项目中应用,结算完成率从2024年同期的35%提升至90%以上,效率提升50%。
在结算审核方面,贵州电网公司开发RPA机器人处理结算单据,实现结算单据自动分类、数据自动校验、报表自动生成。在500千伏八河变电站第三台主变扩建工程中,机器人仅用23天完成结算审核,较人工缩短40%;遵义下坝变主变扩建工程结算周期缩短45天,实现“卓越结算”突破。
贵州电网公司还建立“集中攻坚+专题调度”机制,对结算进度滞后项目开展跨部门集中工作,对超期项目实行预警,2025年三季度基建项目结算完成率从一季度的不足20%提升至100%。
机制创新:从合规管控到长效激励
在工程合规方面,贵州电网公司开发“基建进度数字化管理平台合规管控模块”,将依法合规、招标采购、新产业工人权益保障等关键开工条件纳入系统审核并设置预警机制,管理人员可实时查看核验进度,管理层级通过数字看板适时布控纠偏措施。全面实现电网基建工程线上核查开展报审资料,较传统审核模式提速40%,纠偏后合规开工率100%。
贵州电网公司还制定了“结算数据溯源管理办法”,明确结算数据各环节责任主体与追溯要求,每笔费用均关联合同条款、验收记录等凭证,实现“有据可查、有责可追”。2025年未发生结算合规风险事件,配网项目审计问题发生率下降60%。同时,贵州电网公司强化考核激励导向,将结算完成率、数据准确率纳入组织绩效与个人考核,对表现优异的项目团队给予专项奖励,有效激发全员积极性。
